リードタイム

Lead Time 手番先行日数

オーダーを発行してから作業がなされ、そのオーダーが完了するまでの期間をいい、先行日数とか手番などともいわれる。通常、日数で表現される。
一般に次のようなものがある。
●ペーパーリードタイム
●購買リードタイム
●製造リードタイム
●外注リードタイム

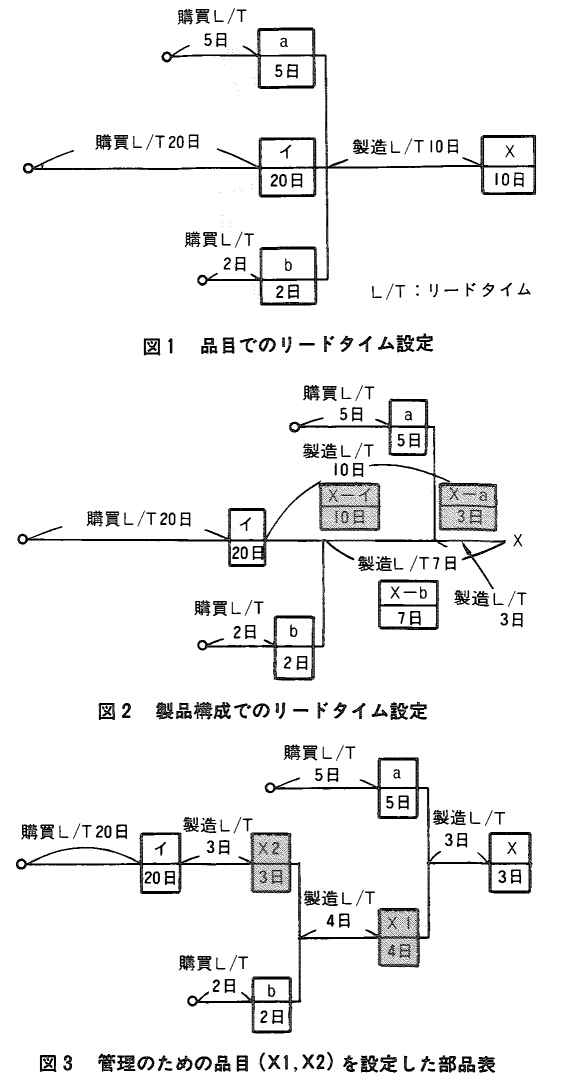

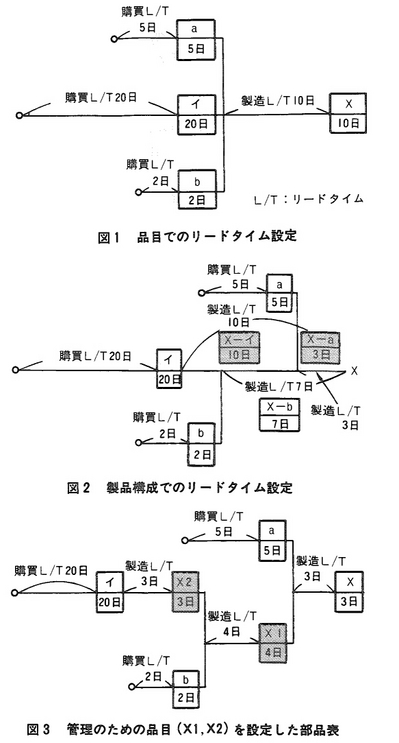

リードタイムは部品表に登録するが、この時、部品表の品目に設定するか、製品構成にもたせるかによって、その意味合いはかなり違ってくる。ほとんどの製造業では、上位品目をつくる時点ですべての下位品目が、そろっていると仮定して、資材計画が行われる。この場合は図1で示すように、リードタイムは各品目に設定される。
また、船舶などの大型製品や特殊な製品を扱う製造企業、それに、製造や組立のリードタイムが非常に長い場合などは、図2で示すように、品目と品目の関連を示す製品構成にリードタイムを設定する。このようにすることで、部材の在庫期間が短縮でき、製造や組立の計画をより細かく行うことが可能となる。しかし、このような考慮は、一般の製造業では、ほとんど払わなくてよい。リードタイムの長さからいって、それほど神経質になる必要もないし、あまり長いリードタイムの場合は、図3で示すように、中間に管理品目を設定するのが普通である。
このようにして設定されたリードタイムを用いて、オーダーの予定開始日を算出する。

関連用語: リードタイム計算


出典:JIT経営研究所 平野裕之著
