余剰数
期間数量まとめやPPBにおいて、端数まるめが行われた場合の、正味所要量とまるめられた予定オーダーとの差を余剰数という。この余剰数は、以降の期間の正味所要量へ引当てられる。

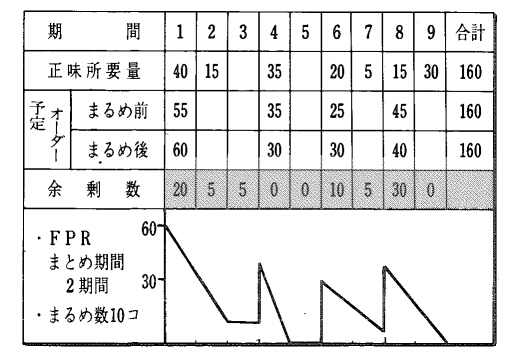

たとえば、図の期間1の予定オーダーの数量は当初、55個であったが、まるめることによって60個となり、5個の余剰数が発生する。ここで余剰数の引当計算を行わない場合、期間4の予定オーダーは正味所要量35個がまるめられて40個となるが、余剰数の引当計算を行うことにより、期間3の余剰数5個は期間4の正味所要量35個に引当てられ、その予定オーダーは30個となる。
関連用語: 端数まるめ
たとえば、図の期間1の予定オーダーの数量は当初、55個であったが、まるめることによって60個となり、5個の余剰数が発生する。ここで余剰数の引当計算を行わない場合、期間4の予定オーダーは正味所要量35個がまるめられて40個となるが、余剰数の引当計算を行うことにより、期間3の余剰数5個は期間4の正味所要量35個に引当てられ、その予定オーダーは30個となる。
関連用語: 端数まるめ
出典:JIT経営研究所 平野裕之著
