MRP用语集首页 > 制造计划/工序管理 > 能力需求量计划
能力需求量计划
Capacity Requirements Planning CRP

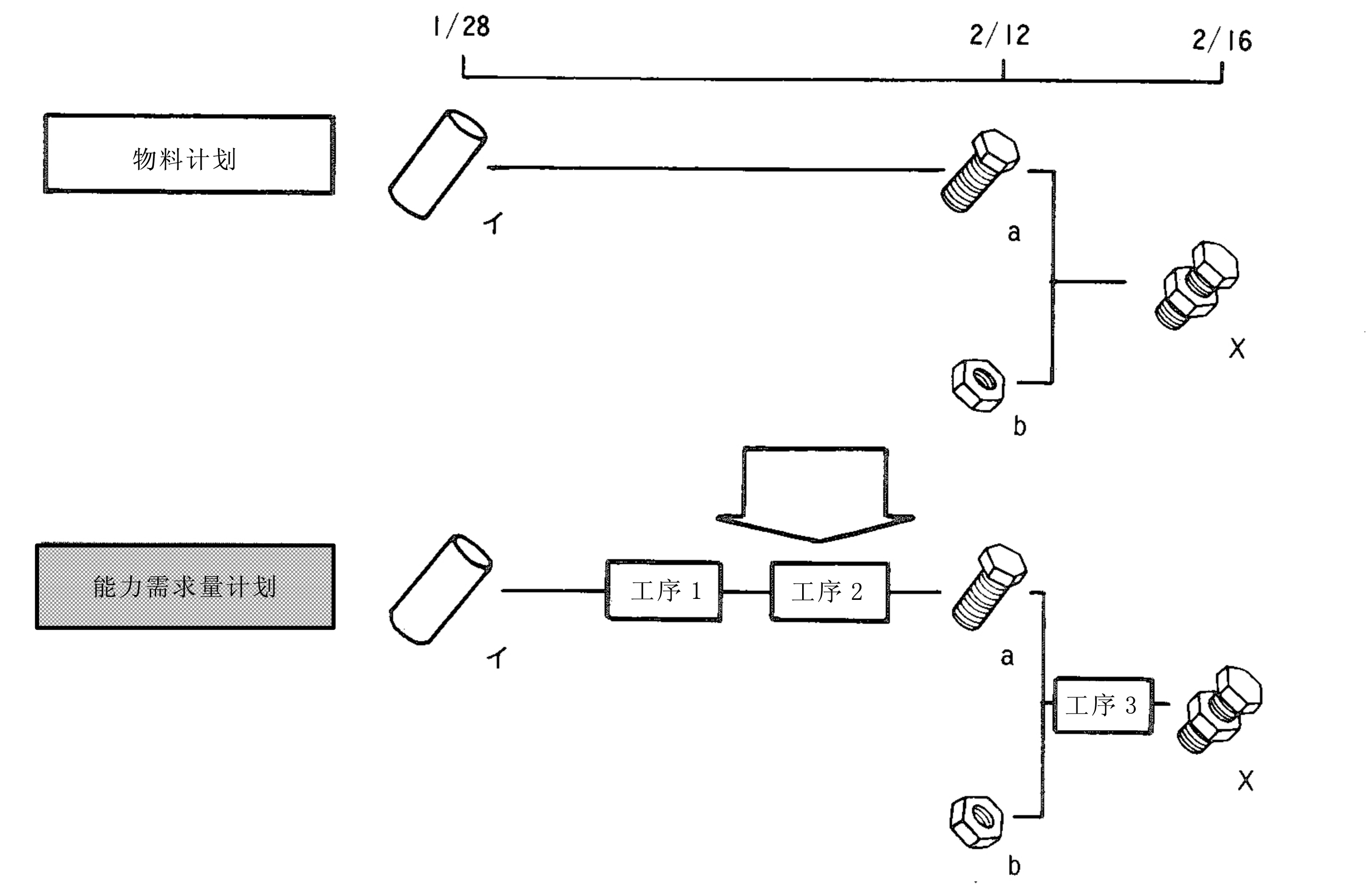

根据资材计划(MRP和部件展开)所计划的制造订单,通常向统筹管理制造部的管理科或者管理担当提出,首先进行能力和负荷的讨论。这个制造订单是资材计划,使用以生产日程为基础的物料清单得到的品项单位的订单。据此,这个阶段里还没有工程的概念。但是,实际生产物品是经过一系列的工程的。能力需求量计划就是根据制造订单,对各工程的负荷有所把握,进行调整,对工程单位的作业做计划。
为了将能力需求量计划更加符合现实,有必要设定反映现状的能力。这个计划使用以下3种能力。
- 标准能力:
- 可以进行通常工程的能力。标准能力于普通,工程单位里设定。这时要考虑到朝礼、休息等的富裕时间、出勤率。另外还有将能力根据日期不同进行登录的情况。
- 最大能力:
- 在工程当中可以发挥的最大限度的能力。设定最大能力有2种方法。1种是基于实际值的设定方法,另1种是作为过负荷的容许度进行设定的方法。
- 设定能力:
- 标准、最大的能力与负荷向关联所设定的能力。要考虑在设定时、加班、轮班以及由人员移动所产生的增减。

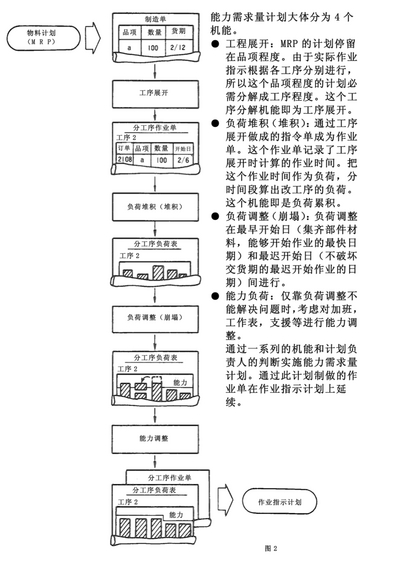

能力需求量计划,可以大体分为4个功能。
- 工序展开:
- MRP的计划是品目所需量的计算,但实际的作业指示是针对各个工序,所以需要将品目的计划细分为工序水平的计划。这个细分到工序上的功能叫做工序展开。
- 负荷堆积:
- 在工序展开时生成的订单叫做作业订单。工序展开时算出的作业时间会登录到作业订单中,此作业时间被看作负荷,分别计算该工程各个期间的负荷。这个功能就是负荷堆积。
- 负荷调整:
- 负荷调整在最早开始时间(备齐材料,可以着手工作的最早时间)到最迟开始时间(不发生逾期交货的最迟着手时间)的范围内进行。
- 能力调整:
- 仅调整负荷无法对应的情况下,可以考虑加班、换班、外援等来调整能力。
综合这些功能和计划人员的判断,进行能力需求量计算。在计划中生成的作业订单,会承续到作业指示计划。
出自:JIT经营研究所 平野裕之著
