能力调整

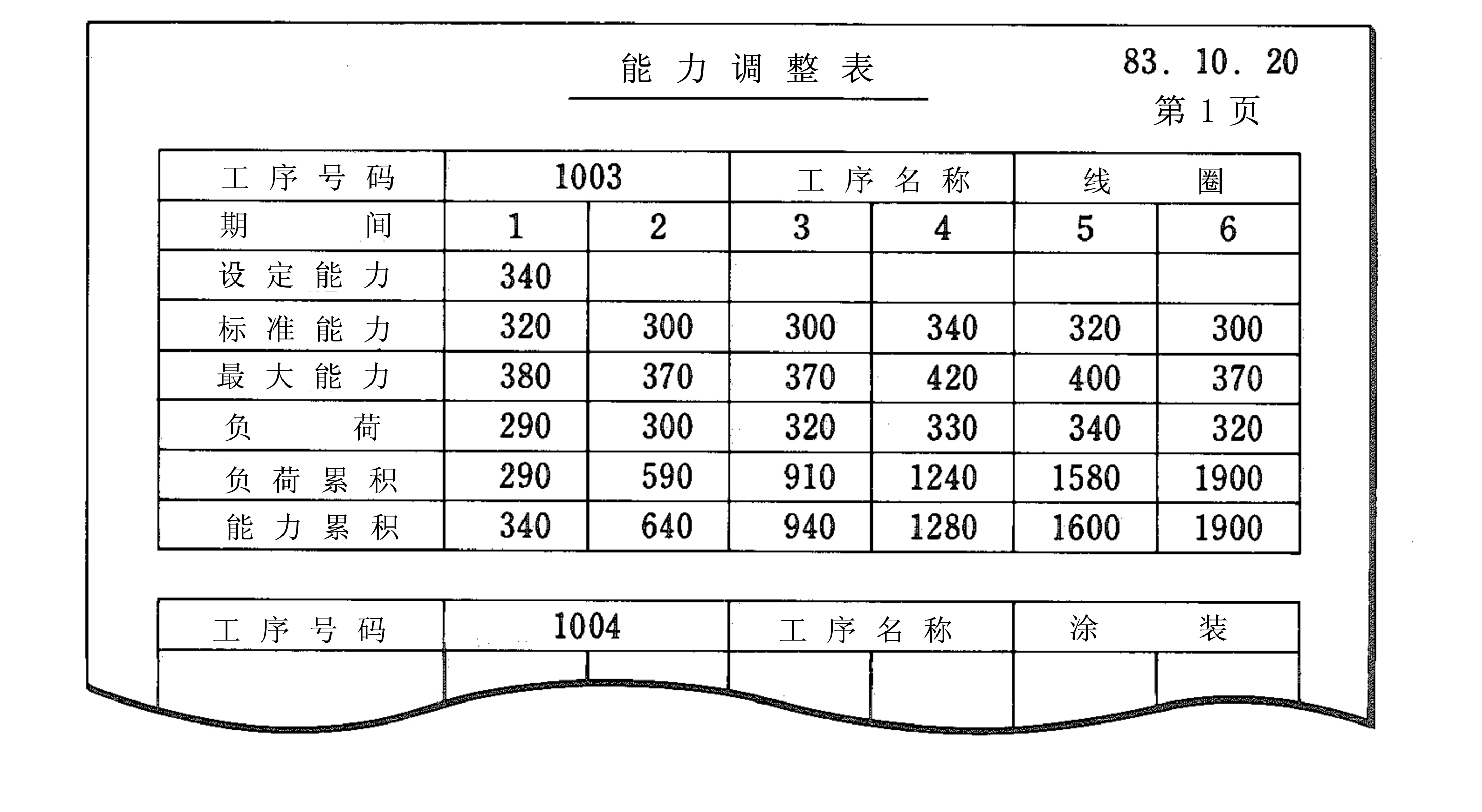

进行负荷的堆积、崩塌、负荷的平准化完成以后,只做负荷调整,关于无法消化作业的负荷,进行工程能力的调整。能力的调整,一面观察标准能力、最大能力以及能力与负荷的积累,一面设定期间别的能力。为了充实能力,可以考虑加班或者轮班以及要员的补充,外包等。

关联: 能力需求量计划负荷调整
