负荷调整
指为使工序单位累积的分期间负荷水平化所进行的调整的通称,还被叫做崩塌。它被定位在制造计划的能力需求量计划(CRP:Capacity Requirements Planning)中,是紧接工序展开、负荷堆积之后的机能。

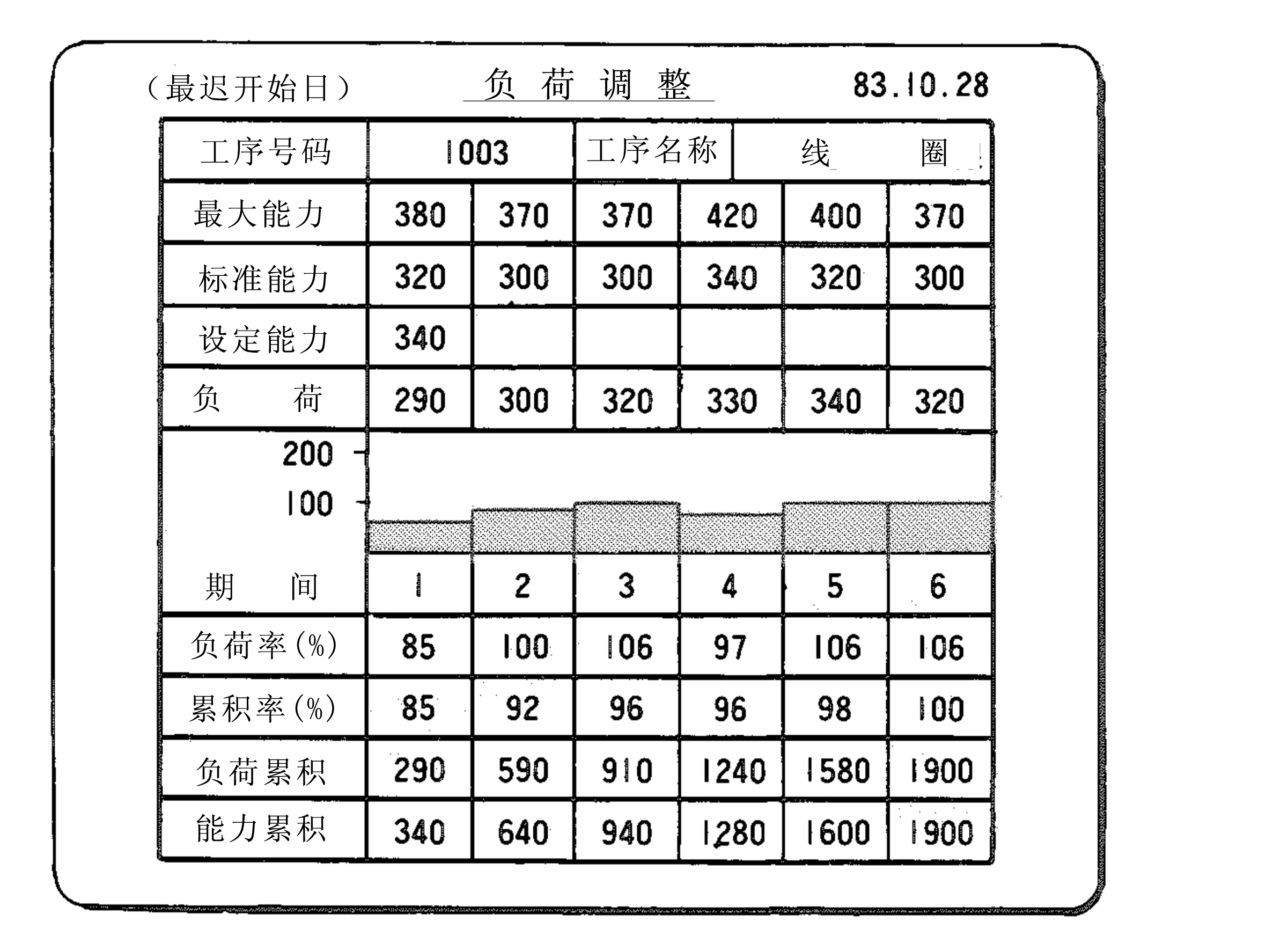

负荷调整在最早开始日和最迟开始日的期间范围内进行,与图中一样,根据每个期间的负荷率和各期间负荷累积的累积负荷率,判断负荷调整是否可能,根据负荷状况进行崩塌工作。如果负荷调整不能进行时,作为增强能力考虑外包、代替工序,或者调整订单交货期。
